23 апреля 2026

Надежность газоснабжения: модернизация ключевого узла

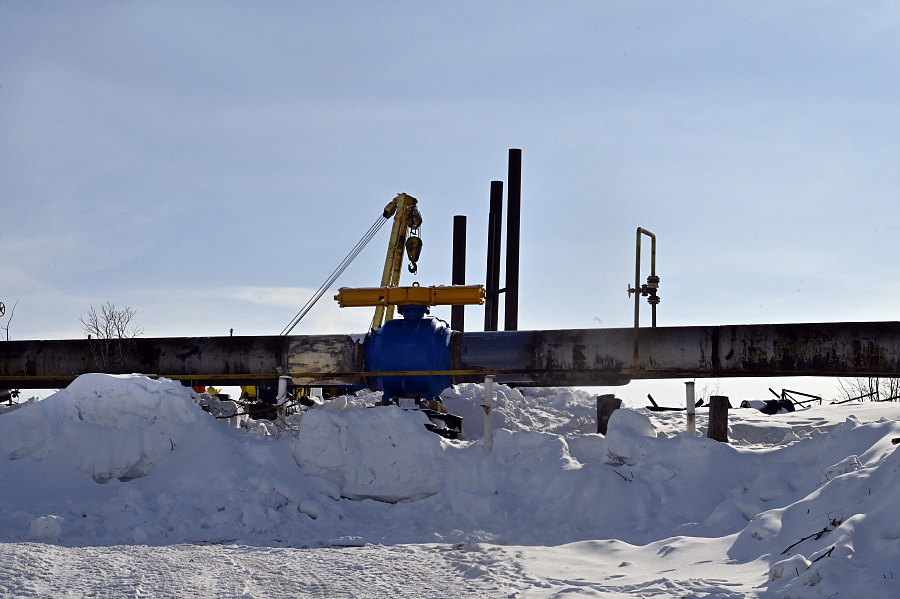

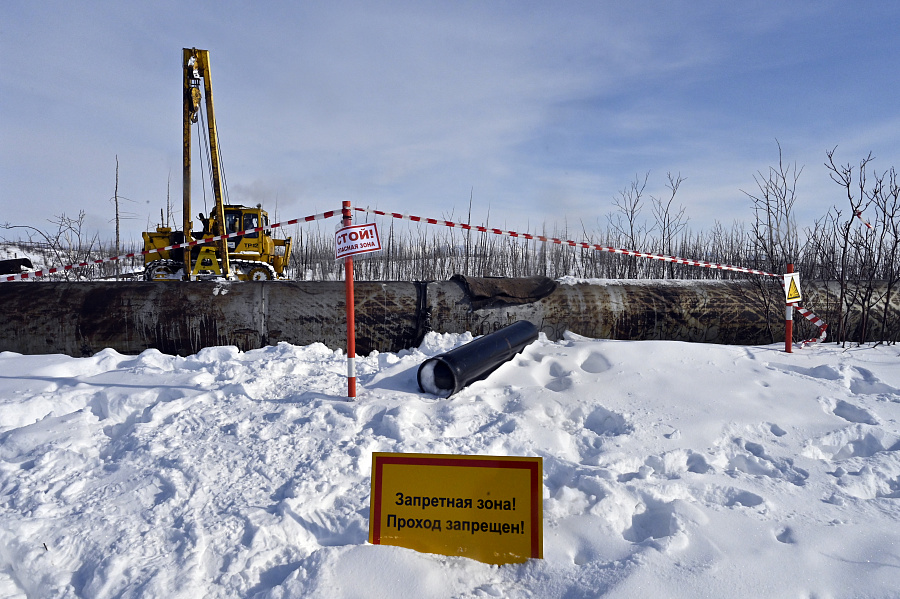

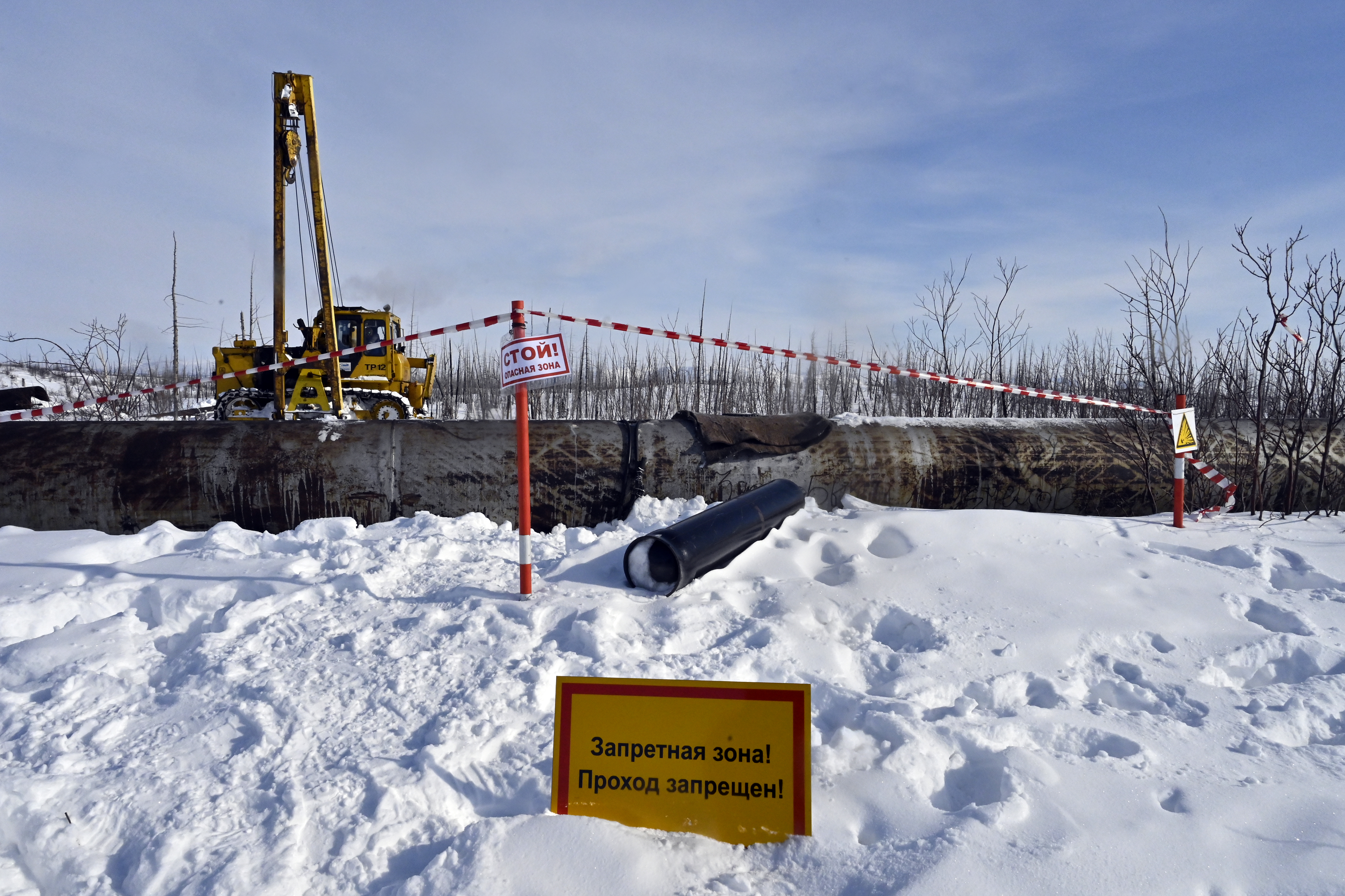

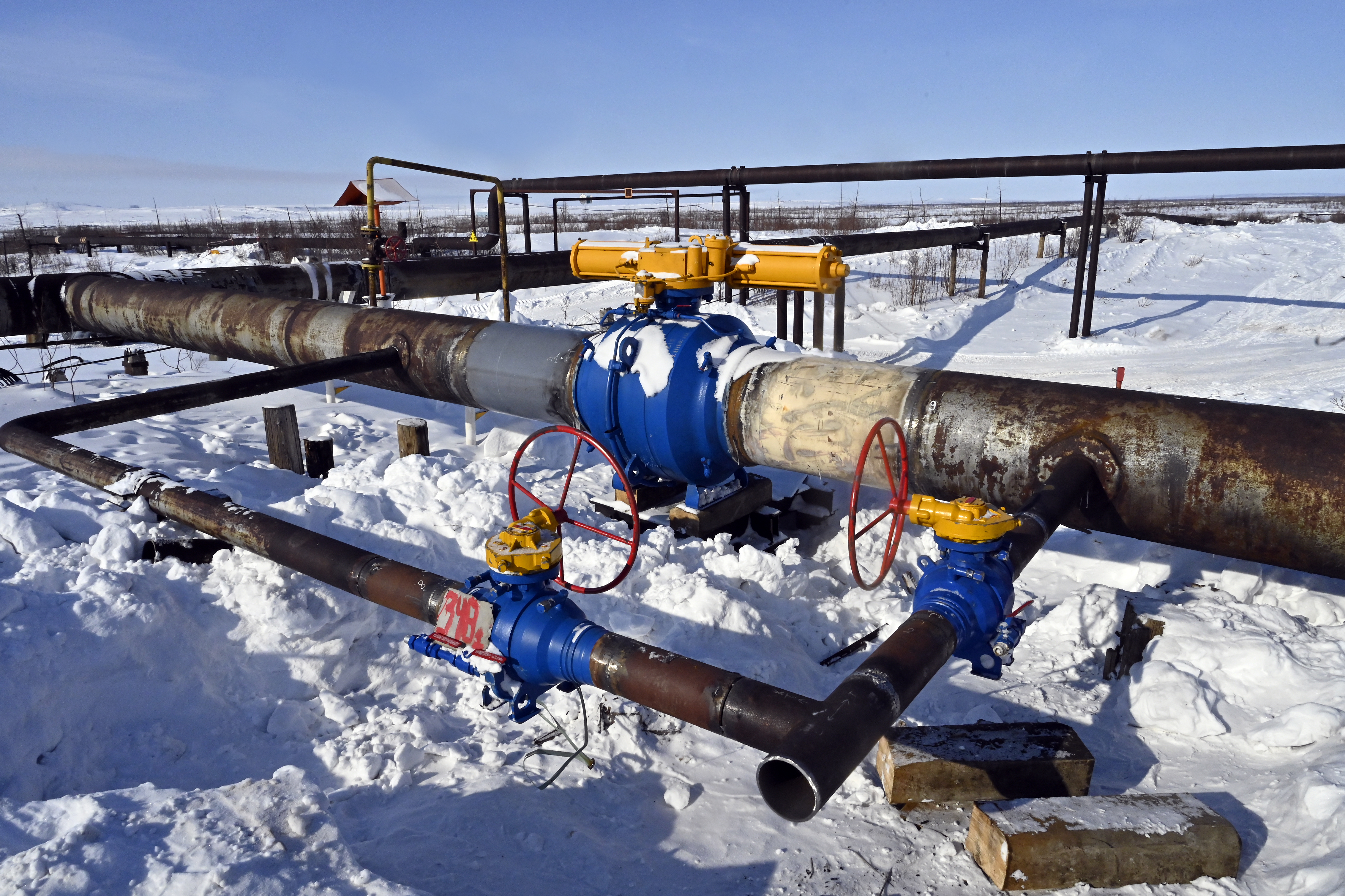

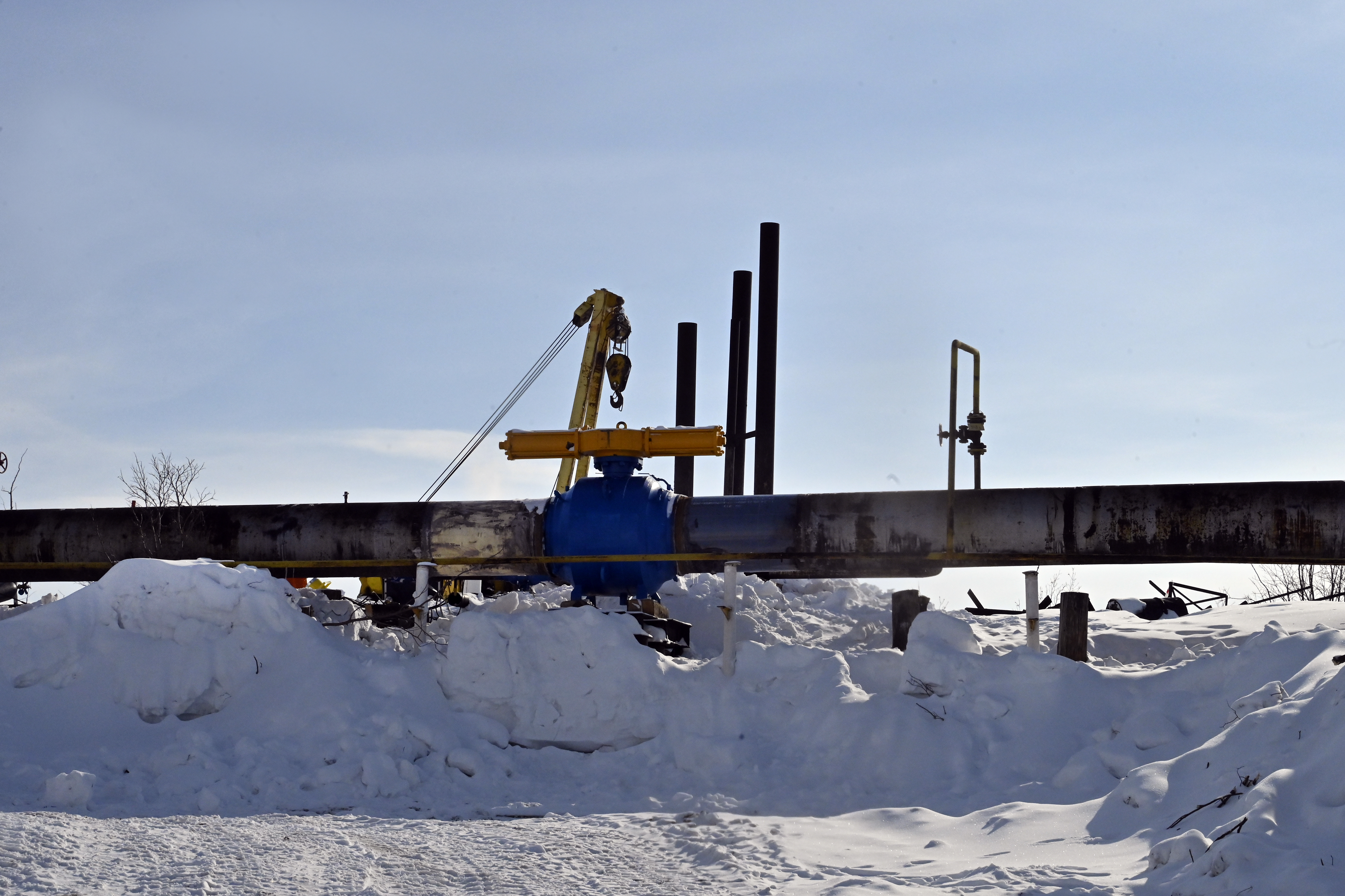

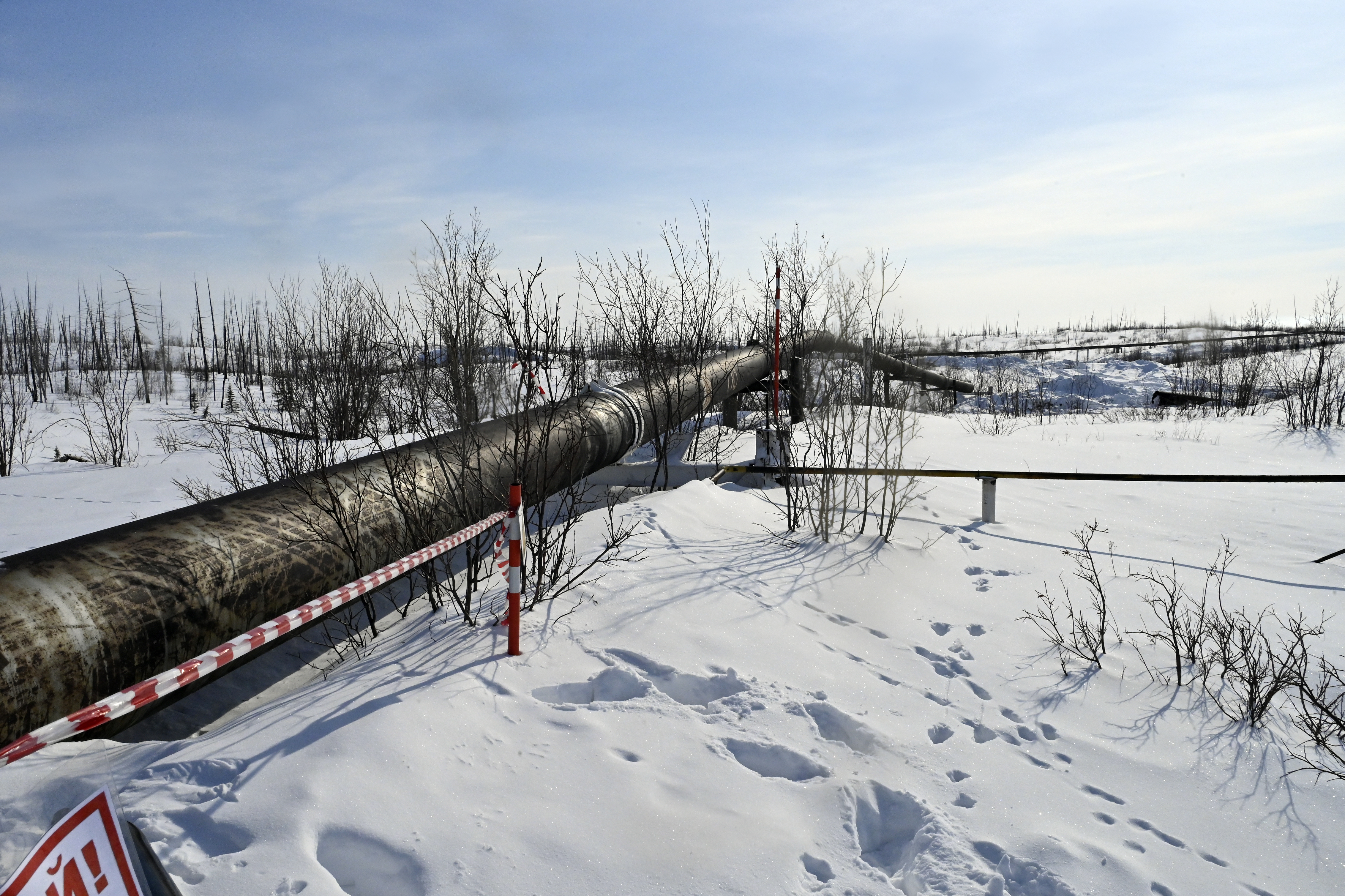

На магистральном газопроводе «Мессояха — Норильск» выполняется комплекс плановых работ по ремонту жёсткого узла между перемычкой III нитки и I ниткой газопровода-отвода на Талнах, а также примыкания к IV нитке. Работы ведутся в соответствии с утверждённым планом организации огневых работ на действующем газопроводе. Основной задачей является установка новой запорной арматуры на крановом узле №348 (1 кран DN700 и 3 крана DN150), а также замена устаревших и неработоспособных элементов трубопровода.

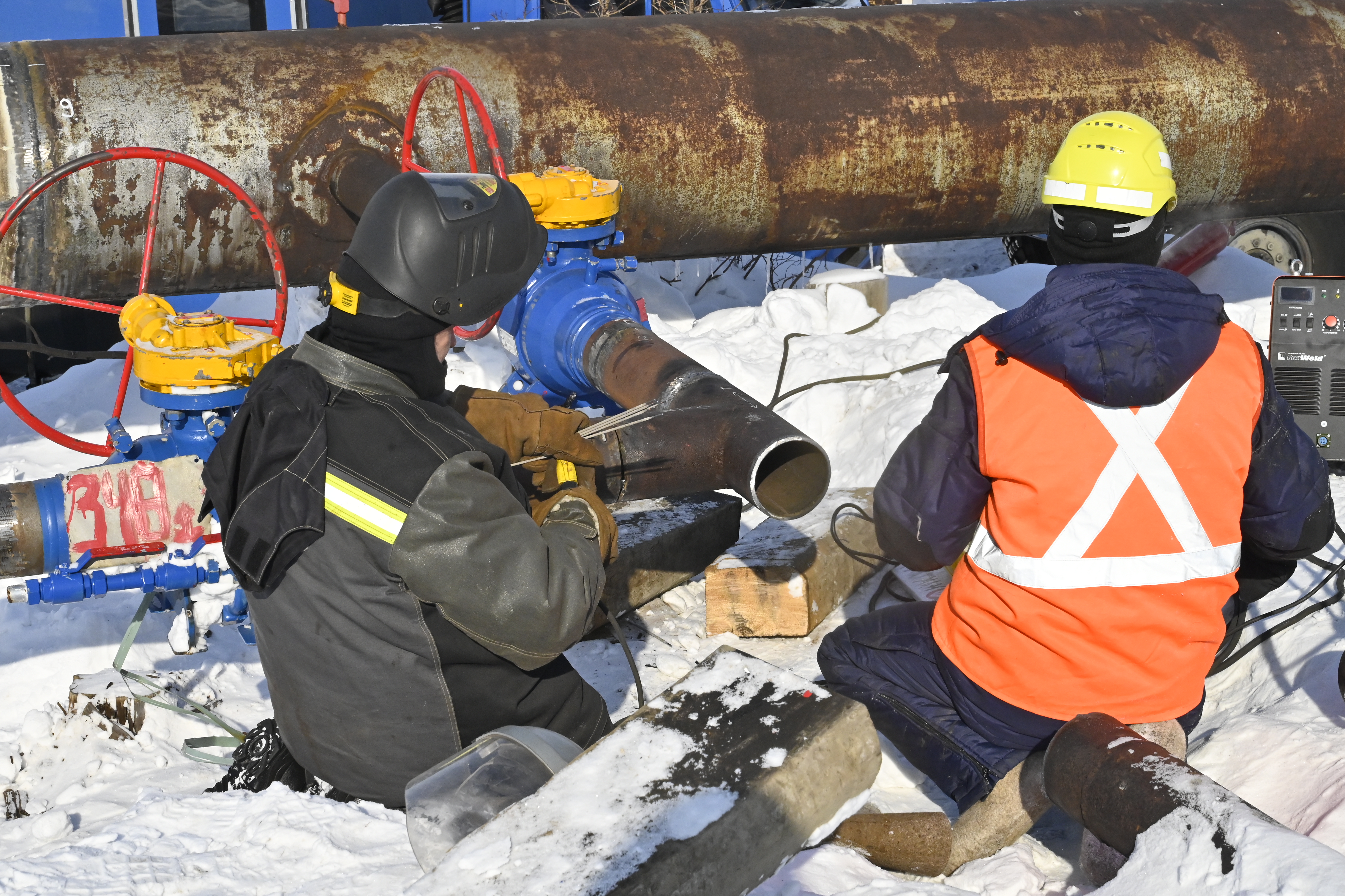

Работы выполняются силами работников АО «Норильсктрансгаз», без привлечения подрядных организаций. Задействованы сотрудники нескольких подразделений: управления магистральных газопроводов (Надеждинская линейная эксплуатационная служба), управления технологического транспорта и специальной техники, специалисты управления энерговодоснабжения, управления автоматизации производства, управления складского хозяйства и доставки грузов, а также геодезист и специалист ЛНК (лаборатории неразрушающего контроля).«Всего в смене работает до 20 человек, разделённых на два звена: одно, обеспечивает безопасность и контроль временных герметизирующих устройств, чтобы исключить попадания газовоздушной смеси в ремонтную зону газопровода, а второе выполняет основные огневые и монтажные работы», - пояснил Анатолий Мостовой, начальник Надеждинской линейной эксплуатационной службы УМГ.

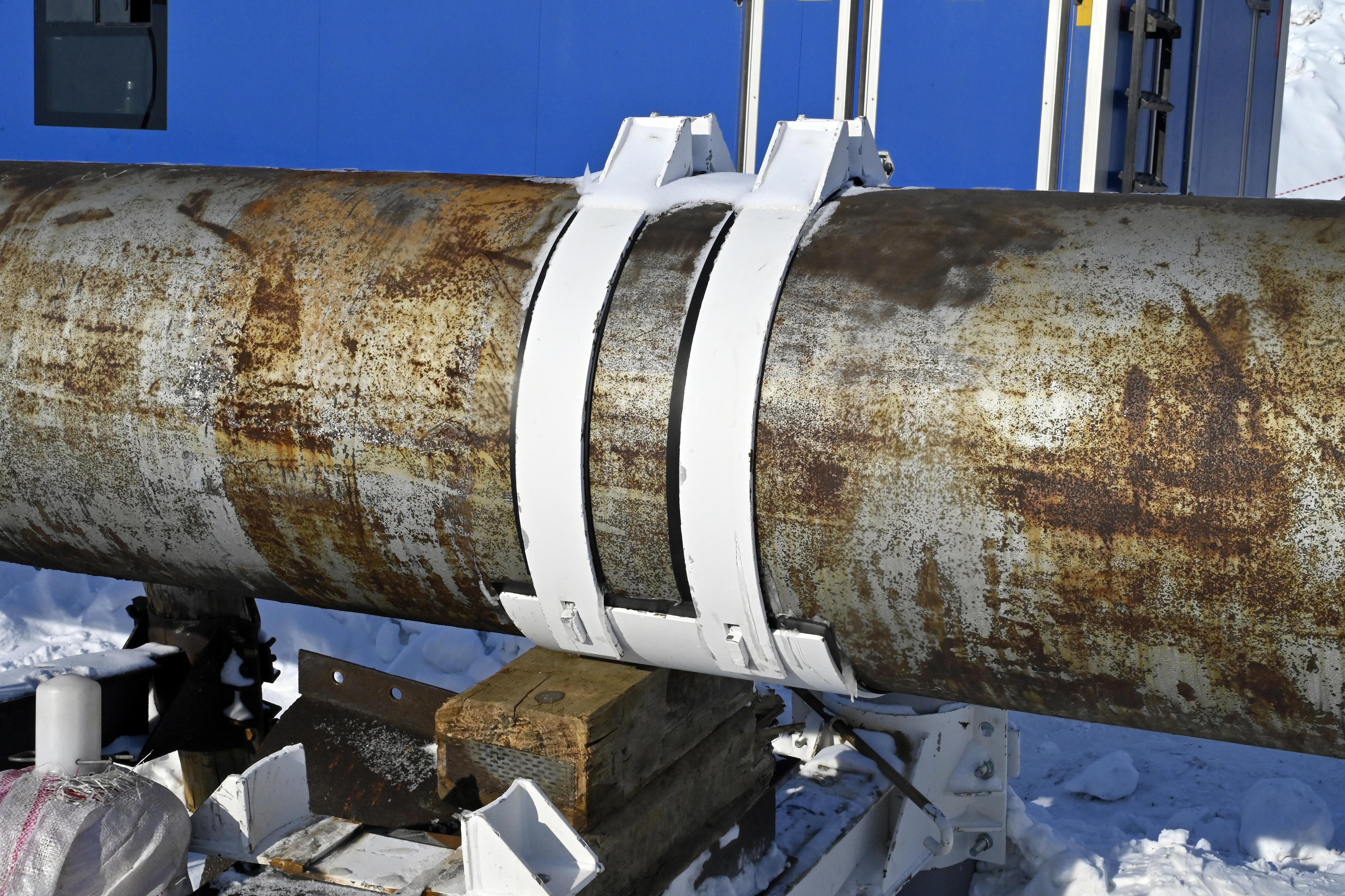

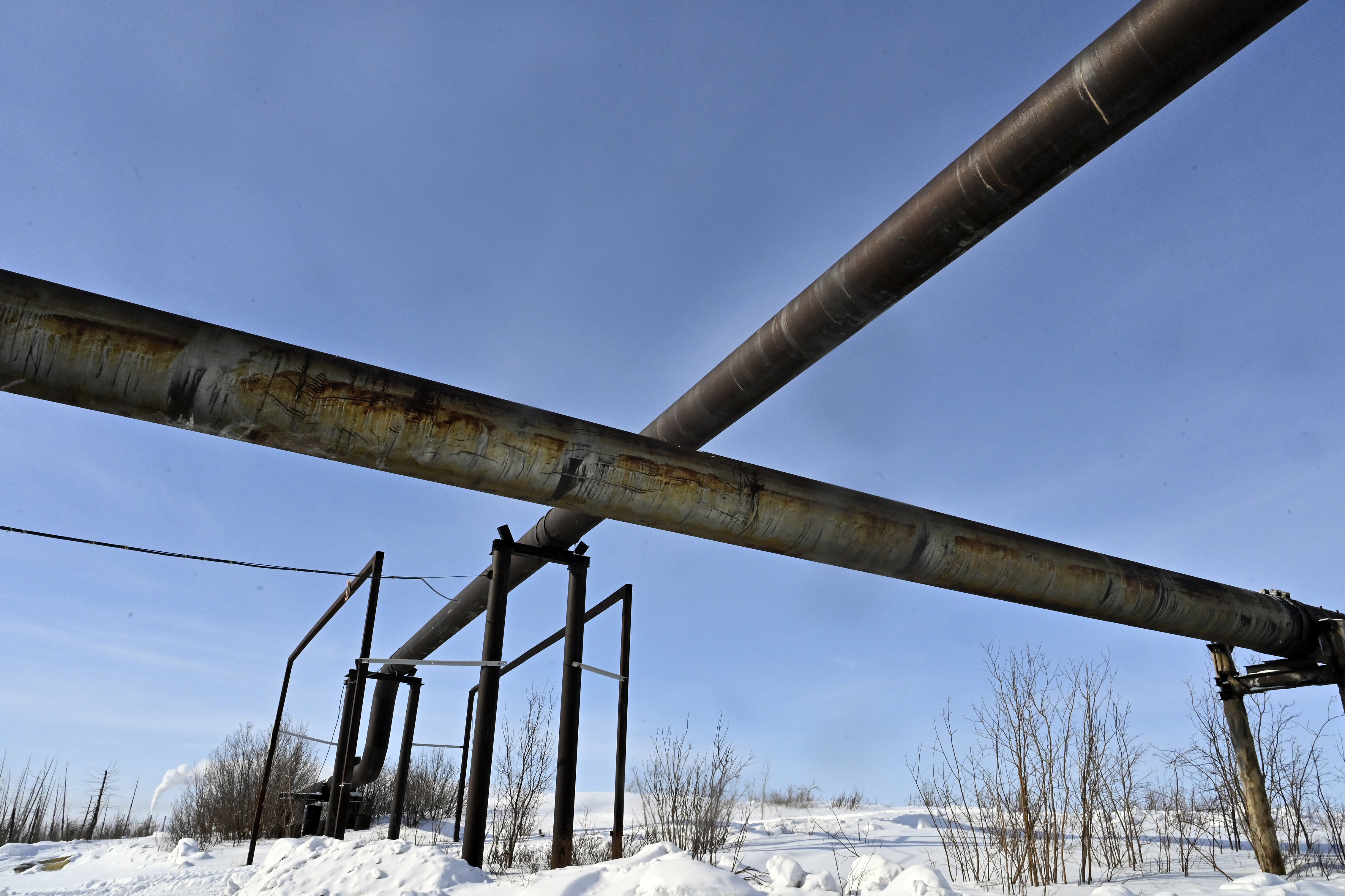

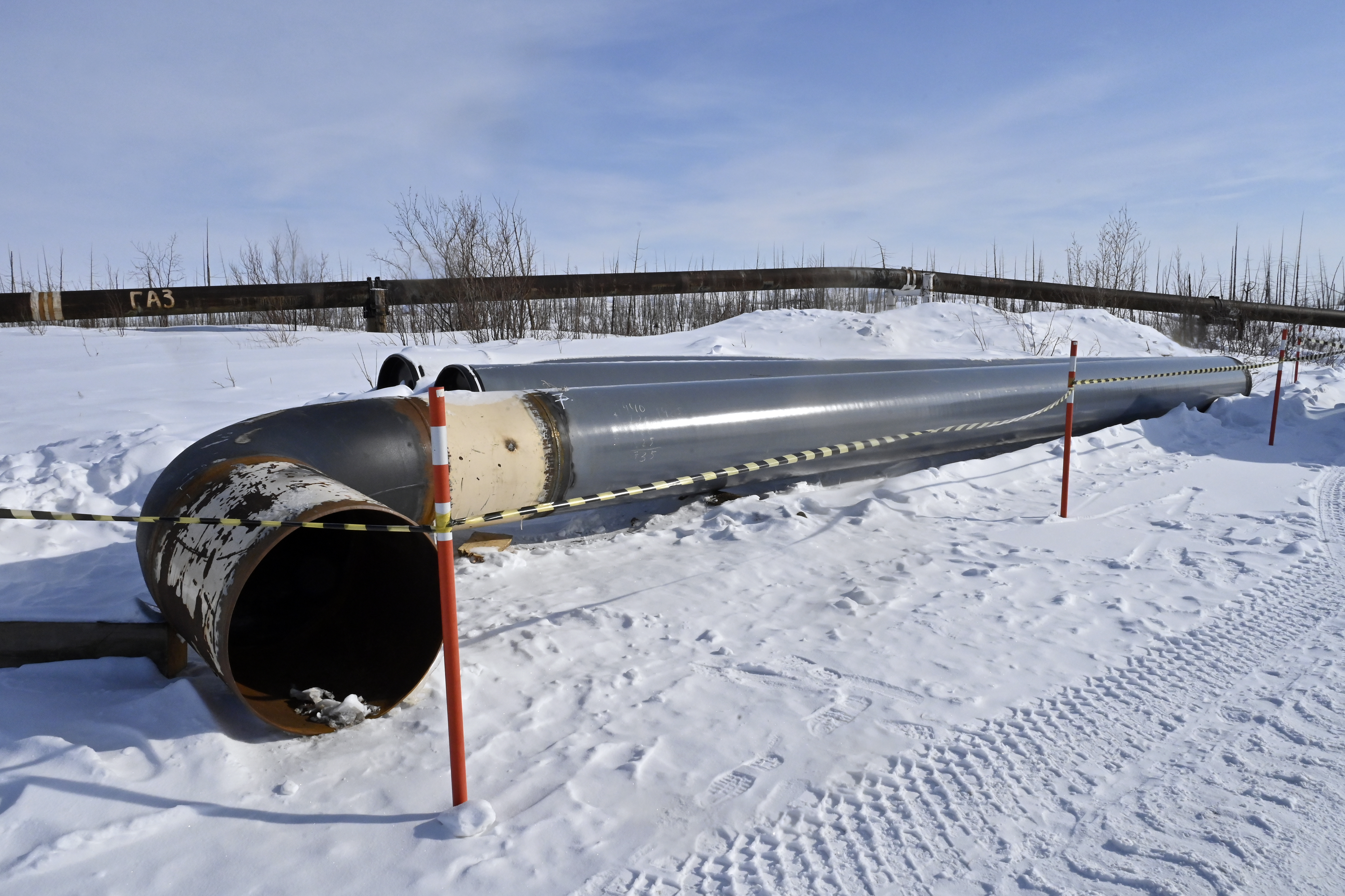

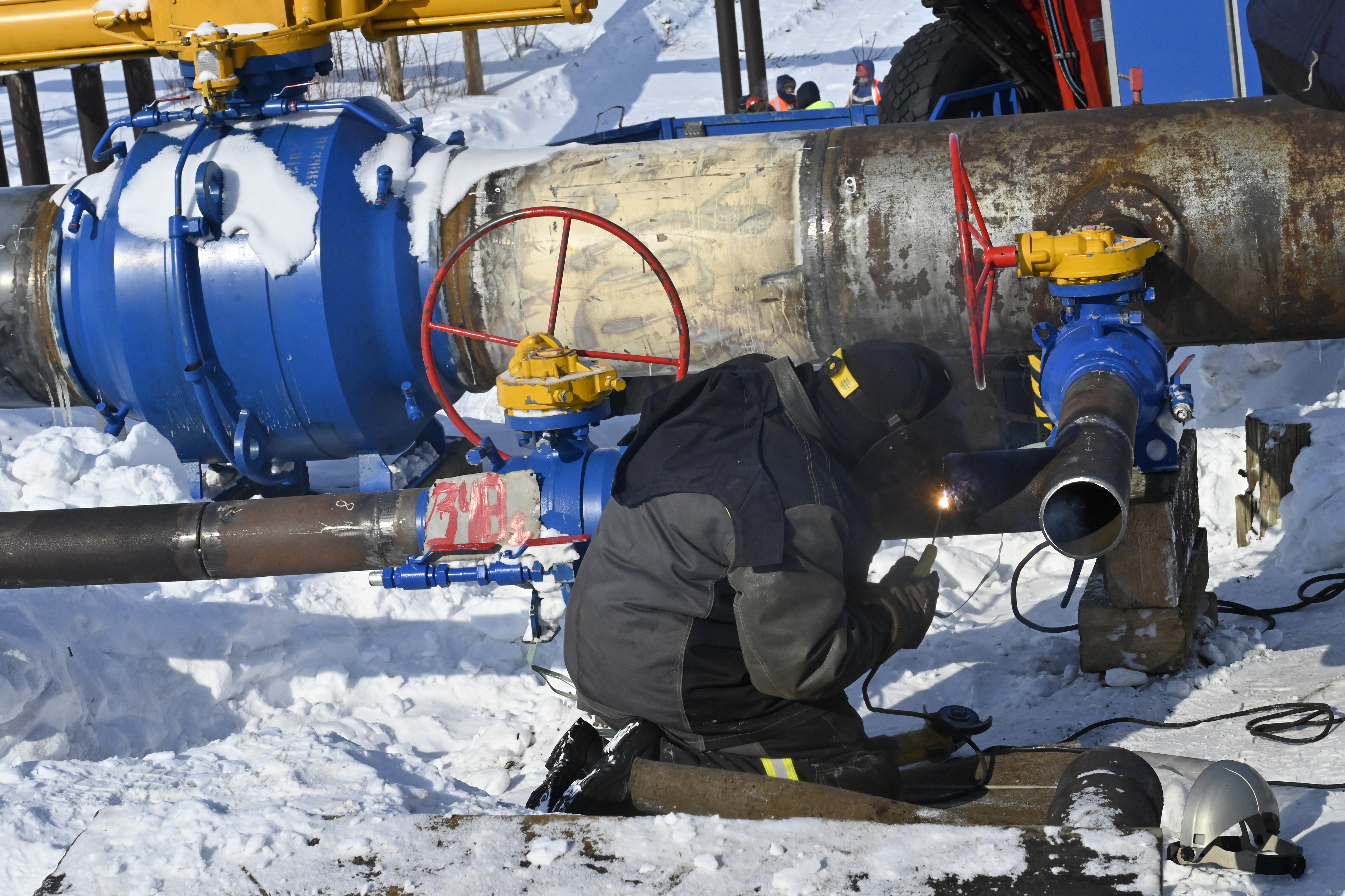

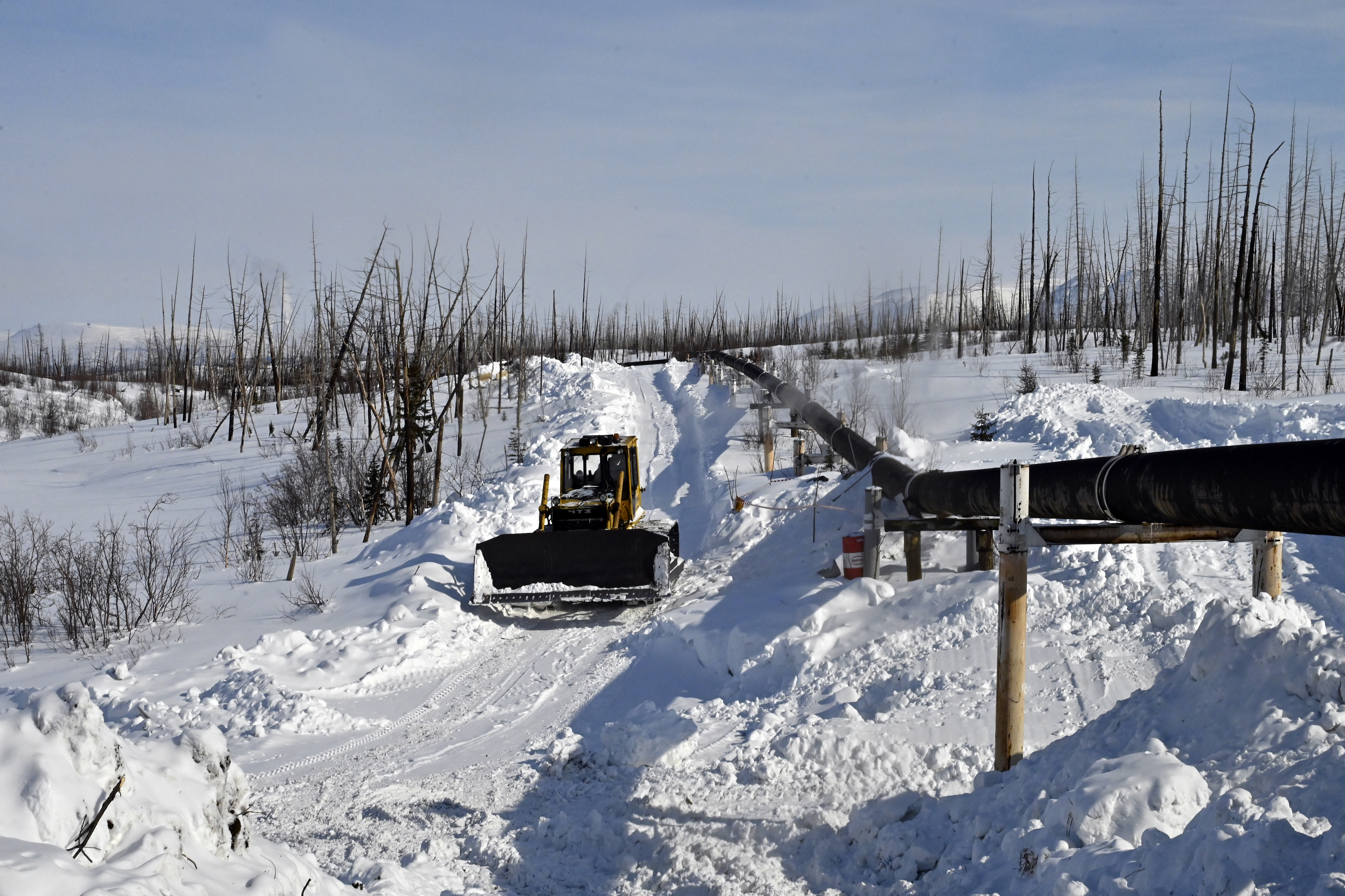

В рамках ремонта проводится подготовка площадки, локализация участка с помощью переключения запорной арматуры, демонтаж оборудования, выработавшего ресурс, снятие напряжений с трубопровода, монтаж новых гнутых отводов вместо сегментных, замена запорной арматуры и прокладка газопровода на новую опорно-ригельную часть. Для выполнения работ ежедневно используется до 6–10 единиц техники, включая трубоукладчик, вездеход, бульдозер, автокран и грузовой автомобили.

«Необходимость ремонта назрела давно. Ранее на крановом узле №348 отсутствовала вторая запорная арматура на байпасной линии, что не позволяло эффективно стравливать газ и приводило к избыточным потерям. Демонтированный кран DN700 имел дефекты и не обеспечивал герметичность. Кроме того, в месте соединения тройников наблюдалось повышенное напряжение трубопровода, а использование сегментных отводов не соответствует современным требованиям», - отметил Александр Алешин, начальник управления магистральных газопроводов.

Работы проводятся в апреле, когда погодные условия позволяют тяжёлой технике работать в поле, а световой день максимален. Это обеспечивает минимальные потери газа для потребителей: во время ремонта участок IV нитки отключён, но газоснабжение осуществляется по 2-й и 3-й ниткам в обход, а ГРС-2 получает газ по 2-му Талнахскому отводу без ограничений.

Все работы тщательно планировались более двух лет: учитывались сроки закупки оборудования, погодные условия, графики сменности и согласование с потребителями газа. В перспективе планируется дальнейший ремонт газотранспортной системы, включая замену запорной арматуры на площадке Надеждинского металлургического завода и на газопроводах к Медному заводу.

В результате выполненных мероприятий значительно повысится безопасность и надежность газоснабжения Норильского промышленного района (НПР). Новый крановый узел обеспечит двустороннюю продувку, снизит потери газа при ремонтах и исключит риски, связанные с устаревшей арматурой и напряжёнными участками трубопровода.

23 апреля 2026

Надежность газоснабжения: модернизация ключевого узла

На магистральном газопроводе «Мессояха — Норильск» выполняется комплекс плановых работ по ремонту жёсткого узла между перемычкой III нитки и I ниткой газопровода-отвода на Талнах, а также примыкания к IV нитке. Работы ведутся в соответствии с утверждённым планом организации огневых работ на действующем газопроводе. Основной задачей является установка новой запорной арматуры на крановом узле №348 (1 кран DN700 и 3 крана DN150), а также замена устаревших и неработоспособных элементов трубопровода.

Работы выполняются силами работников АО «Норильсктрансгаз», без привлечения подрядных организаций. Задействованы сотрудники нескольких подразделений: управления магистральных газопроводов (Надеждинская линейная эксплуатационная служба), управления технологического транспорта и специальной техники, специалисты управления энерговодоснабжения, управления автоматизации производства, управления складского хозяйства и доставки грузов, а также геодезист и специалист ЛНК (лаборатории неразрушающего контроля).«Всего в смене работает до 20 человек, разделённых на два звена: одно, обеспечивает безопасность и контроль временных герметизирующих устройств, чтобы исключить попадания газовоздушной смеси в ремонтную зону газопровода, а второе выполняет основные огневые и монтажные работы», - пояснил Анатолий Мостовой, начальник Надеждинской линейной эксплуатационной службы УМГ.

В рамках ремонта проводится подготовка площадки, локализация участка с помощью переключения запорной арматуры, демонтаж оборудования, выработавшего ресурс, снятие напряжений с трубопровода, монтаж новых гнутых отводов вместо сегментных, замена запорной арматуры и прокладка газопровода на новую опорно-ригельную часть. Для выполнения работ ежедневно используется до 6–10 единиц техники, включая трубоукладчик, вездеход, бульдозер, автокран и грузовой автомобили.

«Необходимость ремонта назрела давно. Ранее на крановом узле №348 отсутствовала вторая запорная арматура на байпасной линии, что не позволяло эффективно стравливать газ и приводило к избыточным потерям. Демонтированный кран DN700 имел дефекты и не обеспечивал герметичность. Кроме того, в месте соединения тройников наблюдалось повышенное напряжение трубопровода, а использование сегментных отводов не соответствует современным требованиям», - отметил Александр Алешин, начальник управления магистральных газопроводов.

Работы проводятся в апреле, когда погодные условия позволяют тяжёлой технике работать в поле, а световой день максимален. Это обеспечивает минимальные потери газа для потребителей: во время ремонта участок IV нитки отключён, но газоснабжение осуществляется по 2-й и 3-й ниткам в обход, а ГРС-2 получает газ по 2-му Талнахскому отводу без ограничений.

Все работы тщательно планировались более двух лет: учитывались сроки закупки оборудования, погодные условия, графики сменности и согласование с потребителями газа. В перспективе планируется дальнейший ремонт газотранспортной системы, включая замену запорной арматуры на площадке Надеждинского металлургического завода и на газопроводах к Медному заводу.

В результате выполненных мероприятий значительно повысится безопасность и надежность газоснабжения Норильского промышленного района (НПР). Новый крановый узел обеспечит двустороннюю продувку, снизит потери газа при ремонтах и исключит риски, связанные с устаревшей арматурой и напряжёнными участками трубопровода.
